FAVO‐家族と過ごすこだわりの家‐

上田市 K様邸

地域別|上田市

建築中レポート

1. 2026年04月07日

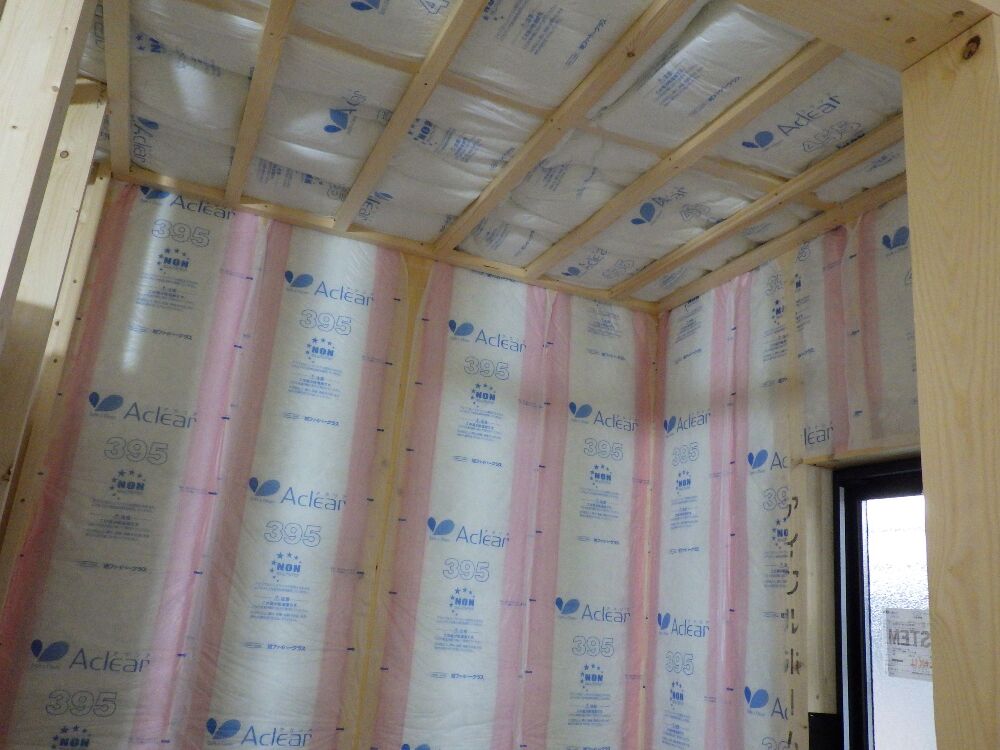

断熱材が施工されました。

断熱材が施工されました。

お家全体を包み込むように断熱材を貼りました。グラスウールは綿のような構造をしており、たくさんの空気の層が作られることで、遮熱性が高く、冬は寒さを、夏は暑さを伝えにくくしてくれます。高い耐火・耐久性を持ち、また防音性にも優れた経年劣化も少ない素材です。

2. 2026年03月28日

躯体検査を行いました。

躯体検査を行いました。

第三者機関JIOによる2回目の検査は、躯体検査です。図面通りに柱や筋違が取り付けられているかチェックをして、無事に「適合」となりましたので、ご安心ください。

3. 2026年03月24日

金物が施工されています。

金物が施工されています。

上棟が無事に終了し、本格的に木工事のスタートです。
金物が施工されて丈夫な家づくりを行っています。

4. 2026年03月23日
上棟は続きます!

上棟は続きます!

材料はとても重量があるので、クレーン車を使って吊り上げ、安全に・正確に部材が運ばれていきます。熟練の大工さん達に手によって1階から2階、そして野地板(屋根)張りまであっという間に組み立てられていきました。
これからいよいよ、本格的に木工事がスタートしていきます。

5. 2026年03月23日
上棟おめでとうございます!

上棟おめでとうございます!

K様邸の上棟が行われました。本日は誠におめでとうございます!
ご家族皆様に見守っていただく中、雨に降られることなく無事に上棟を終えることが出来ました。
これから日々工事が進みますが気になること等、何かありましたらいつでもご相談下さい!"

6. 2026年02月28日
基礎工事完成です。

基礎工事完成です。

丈夫でしっかりとした基礎が完成しました!今後は、土台敷きの後に上棟という迫力満点のイベントがございます。上棟では、木材が見事に組み上げられお家の形があっという間に出来上がります。どうぞお楽しみになさって下さい。

7. 2026年02月19日
基礎配筋検査を行いました。

基礎配筋検査を行いました。

第三者機関のJIOによる配筋検査が行われました。
強固な基礎を作る為の鉄筋が図面通りに正しく組まれているか厳しく検査されています。K様邸も無事に合格し、コンクリート打設へと入ります。完成までお楽しみにお待ちください。

8. 2026年02月18日

配筋工事完了です。

配筋工事完了です。

基礎のコンクリートの中に入れる鉄筋が組まれました。強固な基礎を作るのに欠かせない大切な工程の一つです。これからこの鉄筋が、図面通りに正しく組まれているか第三者機関のJIOによる検査も行われます。

9. 2026年02月11日

基礎工事が始まりました。

基礎工事が始まりました。

K様邸の基礎工事が始まりました。家づくりの土台となる基礎部分は、完成すると見えなくなる部分ですがとても重要な部分です。
丁寧に確実に工事は進められていますので、ご安心ください。写真は基礎の中の土台に防蟻・防湿効果のあるシートを張った状態です。これから配筋工事に入っていきます。

10. 2026年01月29日
地鎮祭が行われました。

地鎮祭が行われました。

お家の無事の完成を、土地の神様にお祈りする地鎮祭を執り行いました。
本日は誠におめでとうございます。
安全祈願も行い、工事の準備は万端!いよいよ基礎工事が始まります。
K様のお家づくりの思いが少しずつ形になっていくのが楽しみですね。
